Status uke 9 2026

February 24, 2026

Vi er nå godt i gang i det nye året og aktiviteten på byggeplassen øker stadig. Under er en kort oppsummering av pågående arbeider, samt en oppsummering av ukene som kommer.



Råbygg / tett bygg:

Betongarbeider er nå ferdigstilt på første bygg kalt C1-C2, og tømmer er godt i gang med å sette opp fasaden. Nysgjerrige naboer har nok også sett at taket er montert. Disse leveres som elementer og heises direkte på plass på bygget. Allerede rundt påske vil leilighetene formes ved at det settes opp innervegger. Dette er en stor milepæl i prosjektet.



Bygg C3-C4 er nå godt i gang med betongarbeider. På C3 er dekket i 5.etasje montert, og i C4jobbes det med vegger i 2.etasje. Tømmerarbeider kommer først i gang her iuke11.



Bygg C5 og C6 er de to siste byggene i prosjektet. C6 er så vidt i gang i første etasje, mens C5ikke har oppstart før etter påske.



Selve betongarbeidene med råbygget vil avsluttes i august måned. Kort tid etter dette vil kranene demonteres og gartner vil starte med utomhusarbeider for det første bygget.



Grunnarbeider:

Vi nærmer oss ferdig med grunnarbeider i forbindelse med boligprosjektet. Det gjenstår noe tilbakefylling, som utføres ved å blåse inn masser langs yttervegg for underlag til gartner. Dette vil følge betongarbeidene, og ferdigstilles til påske i år.



Infrastrukturprosjektet:

Grunnarbeidene som i all hovedsak pågår innenfor byggegjerdene på Poulssons Kvarter nå, utføres i forbindelse med infrastrukturprosjektet. Dette er omfattende arbeider som innebærer å tilrettelegge for all teknisk infrastruktur til prosjektet. Det inkluderer blant annet strøm (lavspent og høyspent), fjernvarme, søppelsug, vann og avløp.



Arbeidene er nå ferdigstilt og det er fylt opp for anleggsvei i Magnus Poulssons Vei. Det gjenstår noe arbeider ifbm. lysmaster, samt utomhusarbeider.



Vi jobber nå med rørstrekk i Tungata. Arbeidene vil pågå i Tungata til rett over påske. Når grunnarbeider og rørlegging i Tungata ferdigstilles og veien åpnes for anleggstrafikk, vil arbeidene fortsette videre i Villa Helles Gate. Naboer som berøres av disse arbeidene som følge av omlagt innkjøring til hus vil få særskilt beskjed.



Veidekke vil varsle naboer ved planlagte utomhusarbeider på et senere tidspunkt.





Kort oppsummering i ukene som kommer:

Uke 10-14:

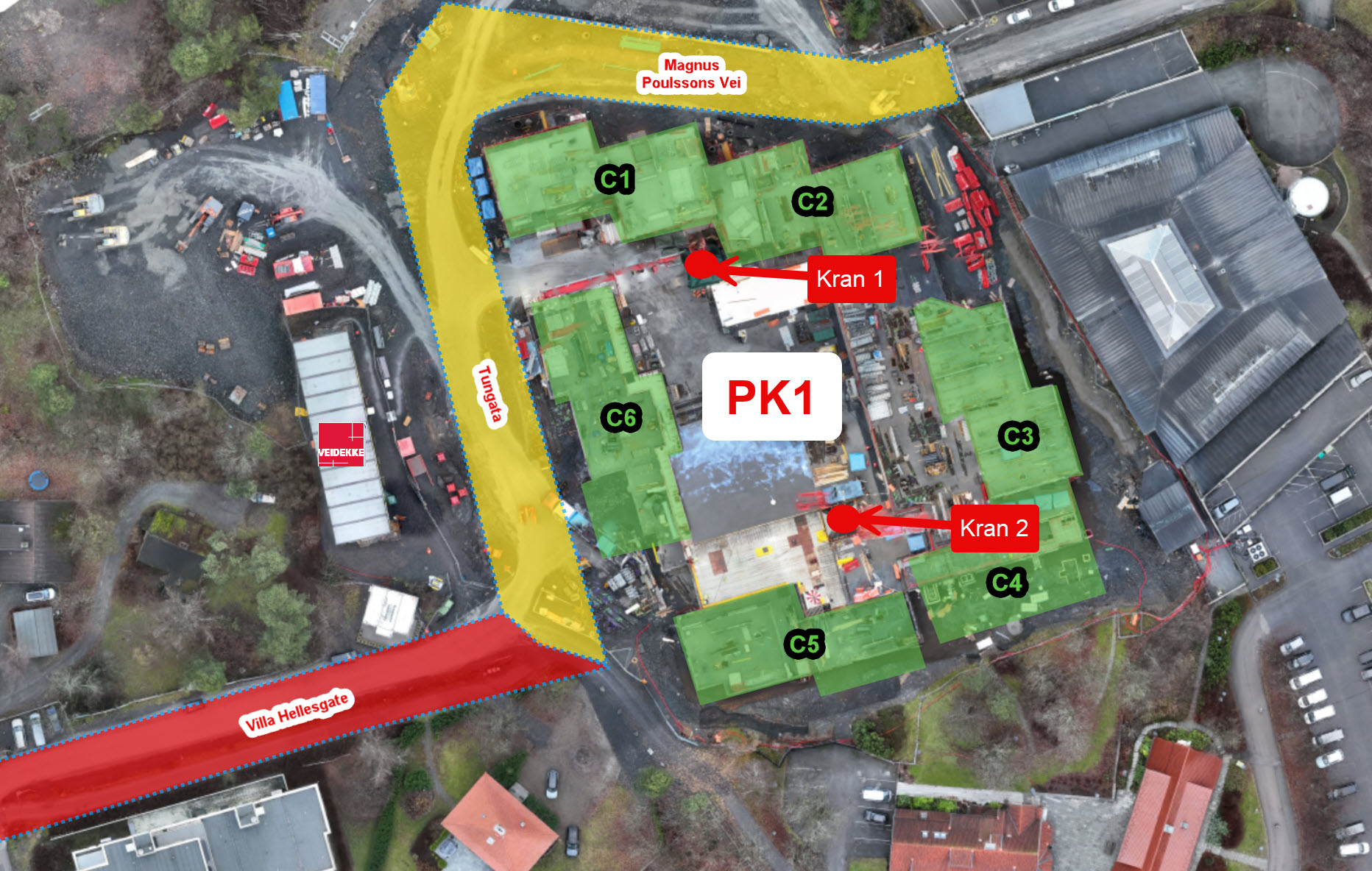

  • Fasadearbeider på bygg C1-C2. Arbeider utføres fra stillas. All transport og leveranser vil kjøre via     Fornebuveien
  • Råbygg og betongarbeider bygg C6. Arbeidene utføres med kran 1. All transport og leveranser vil kjøre     via Fornebuveien
  • Råbygg og betongarbeider bygg C3-C4. Arbeidene utføres med kran 2
  • Infrastrukturarbeider i Tungata: Vann/avløp, kummer, graving, avretting, søppelsug, fjernvarme,     trekkerør for strøm. Alle arbeider utføres med gravemaskin. I forbindelse med arbeidene er riggområdet omgjort for å tilrettelegge for best mulig drift i prosjektet.

Uke 15-20:

  • Innvendige arbeider bygg C1-2. Transport via Fornebuveien
  • Råbygg  og fasadearbeider C3-C4. Transport planlagt via Fornebuveien, men avvik kan forekomme
  • Råbygg og betongarbeider bygg C6 og C5. Transport planlagt via Fornebuveien, men avvik kan forekomme
  • Infrastrukturarbeider i Villa Hellesgate. Disse arbeidene inkluderer uttak av masser, potensielt noe uttak av berg.
